システム開発は、要件定義や設計、テストといった工程の積み重ねで進んでいきます。
現場で起きるトラブルの多くは、エンジニアの技術力不足よりも 「工程の進め方が曖昧」 なために発生します。

この記事では、一般的なシステム開発工程(ウォーターフォール型開発)の全体像を俯瞰しつつ、炎上を避けるための要点として 工程定義 を分かりやすく整理します。
次回以降は、各工程を一つずつ掘り下げ、成果物のサンプルも合わせて紹介する予定です。


システム開発における工程定義とは?

工程定義とは、ひと言で言うと:

「特定のプロジェクトにおいて、どの工程で、何をどの粒度まで整理し、何を成果物として、誰がレビューして承認するか」を事前に決めること

です。

工程定義で特に重要なのは、次の4点です。

  • 作業範囲:どこからどこまでやるのか(移行・運用設計をどこに含めるか等)
  • 成果物:各工程で何を出すのか(成果物の粒度も含む)
  • レビューと合意:誰が何を確認し、どのタイミングで承認するのか
  • 完了条件:次工程へ進んでよい条件

工程定義をきっちり決めるだけで、システムの品質・見積り・スケジュール(いわゆるQCD)の精度が一段上がります。逆に言うと、工程定義が曖昧なまま走り出すと、後工程で炎上する原因になります。

工程定義はいつ決める?|通常は「プロジェクト計画」で詳細化する

工程定義は「開発の各工程で何を出すか」を決める活動であり、通常は プロジェクト計画のタイミングで“プロジェクト固有の進め方”として詳細化 します。
一般的には システム化計画で作成されたRFPに基づいてベンダーが見積り・受注し、受注後にプロジェクト計画書を作る 流れになります。
つまり、プロジェクト計画の時点では「見積りに含める/含めない」の大枠は、既にRFPと契約の前提として概ね合意済みです。

一方で、要件定義(又は基本設計)でスコープが確定した後に、それ以降の概算見積りを“詳細見積り”として再提示し、再度契約(あるいは契約条件の見直し)を行う ケースも多くあります。
このためプロジェクト計画における工程定義で重要なのは、「見積り項目の線引き」そのものよりも、「工程間の整合性・実現可能性(無理のない計画)・抜け漏れのない計画を固めること」です。

プロジェクト計画で工程定義を詳細化すると、後から問題になりやすい論点(依存関係・責任分界・進め方等)を作業着手前に共通認識として揃える事ができます。具体的には次のような観点です。

  • 工程間の依存関係が成立しているか(例:疎通確認済みの暫定基盤がないと結合テストが始められない)
  • テストを成立させる“前提タスク”が計画に入っているか(例:スタブ/モック、テストデータ、環境準備、外部連携先調整)
  • 各工程で作る成果物と粒度が、全体の進め方と整合しているか(例:要件の粒度のまま設計に突入しない)
  • レビュー/承認の担当と、次工程に進める完了条件(品質ゲート)が明確か
  • 体制・スキルレベル・支援体制を踏まえて、無理のないスケジュールになっているか(計画倒れを防ぐ)

システム開発における工程の一覧(全体像)

ここからは、一般的な工程の全体像を紹介します。

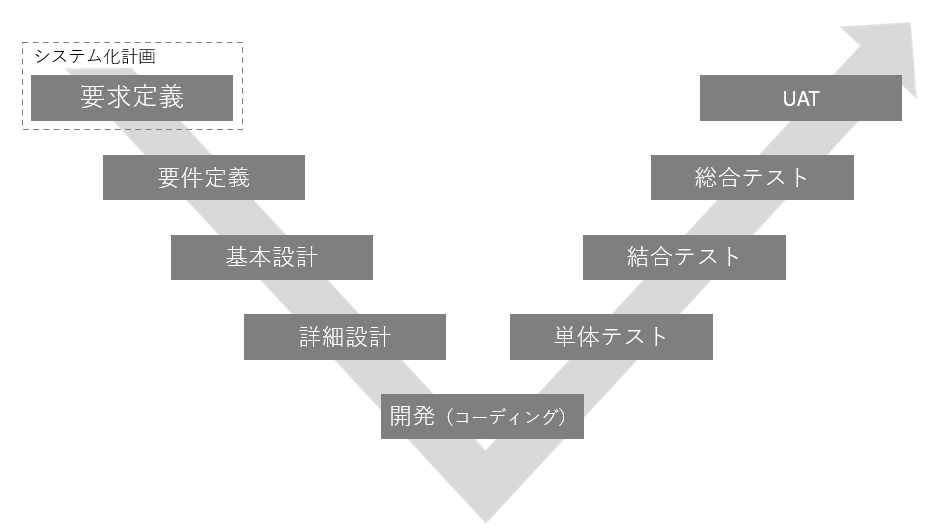

プロジェクトの性質によって細部は変わりますが、ウォーターフォール開発では V字モデル で全体を捉えると理解しやすくなります。

V字モデルは、左側で 「何を作るか」を具体化(要求・要件・設計) し、底で実装し、右側で 「正しく作れているか」を段階的に確認(テスト) する考え方です。左側で決めた内容を右側の対応するテストで検証します(例:詳細設計 ↔ 単体テスト、基本設計 ↔ 結合テスト など)。

なお本記事では、図中の 要求定義 は発注側主体の「システム企画/システム化計画」に含めて整理します。
この全体像を理解しておくことで、各工程で「何を決め、何を成果物として残すか、どこで確認するのか」を工程定義に落とし込みやすくなります。

  • システム企画/システム化計画(本記事では要求定義を含む)
  • プロジェクト計画(厳密には開発工程ではないため上の図には表れないが、ここで工程定義の詳細化を行う)
  • 要件定義
  • 基本設計
  • 詳細設計
  • 開発・単体テスト
  • 結合テスト
  • 総合テスト
  • UAT(ユーザー受入テスト)

以下、それぞれの工程を 「目的 → 成果物(具体名) → 完了の目安(例) →注意点/対策(例)」 の順で整理します。


システム企画/システム化計画

目的:発注側が「なぜやるか/何をやるか/何をやらないか」を決め、RFPでベンダーに同じ前提を提示できる状態にする
成果物(例):現状課題とToBe、対象/対象外のスコープ、優先順位、KPI、制約(期限・予算・セキュリティ等)、概算予算、RFP(要求のたたき台)
完了の目安(例):目的・範囲・優先順位・制約が社内合意され、RFPとして説明責任を持てる
注意点/対策(例):目的/優先順位が曖昧なまま要望を積み上げ、RFPが過剰な要求になる。やらない事と優先順位(Must/Should)を必ず定義し、制約とセットで情報提示する


プロジェクト計画

目的:プロジェクトの責任者及びマネージャーが主体となり、「この進め方なら成功する」と言える計画を立てる(工程定義の具体化はここで行う)
成果物(例):工程定義(成果物/役割/レビュー/ゲート)、システム概要図、体制(RACI)、マスタースケジュール/マイルストーン、品質計画、リスク/課題、変更管理、コミュニケーション設計
完了の目安(例):工程間の依存(環境・データ・外部連携・スタブ/モック等)と責任分界が明確で、「誰が・いつ・何を用意するか」が合意できている
注意点/対策(例):採用する技術への知見が乏しいメンバーのみで計画を作り、依存関係(環境・データ・外部連携・スタブ/モック等)や工数感を読み違い、破綻する。技術が分かる責任者(PL/テックリー ド)を計画段階で参加させ、前提と依存関係を洗い出して現実的なスケジュール・進め方を設計する


要件定義

目的:作るべきものを「設計できる」「受入判断できる」粒度まで具体化し、後工程のブレを減らす。基本設計とそれに係る詳細見積りの土台を作る
成果物(例):要件定義書(業務/機能/データ/非機能)、用語集、画面/帳票/IF一覧、受入基準(合否の考え方)
完了の目安(例):業務シナリオを精緻化して、非機能・例外・運用・権限の論点が整理されている(未決は可視化され、後工程での決め方を合意できている)
注意点/対策(例):要求(ビジネス/ユーザーサイドの願望)と要件(約束)が混在し、議論が発散して収束しない。前提・優先度・決める範囲を明確にし、受入基準から逆算して要件を固める。非機能要件の定義を疎かにしない


基本設計

目的:全体構造と外部仕様(画面・API・連携)を決めきる。システムの根幹となるアーキテクチャーを確定する
成果物(例):画面一覧/画面遷移図、API一覧/IF設計(Input/Output)、データモデル(概念/論理)、方式設計(認証認可・ログ・監視・バッチ・外部連携)
完了の目安(例):画面/API/データの整合が取れ、責任分界(自システム/外部)が合意できている。システム間の連携に必要な外部仕様が定義されている
注意点/対策(例):境界が曖昧なまま進み、後で仕様・費用・納期について調整が発生する。I/F仕様・責任分界・例外時の扱い を基本設計で決め、適切なレビュー体制で確認する


詳細設計

目的:実装担当が迷わない粒度にしつつ、例外や境界条件まで含めて品質を担保する
成果物(例):画面/API詳細設計、DB物理設計、バリデーション/メッセージ、エラー設計、タイムアウト/リトライ、テスト観点
完了の目安(例):入力/出力、エラー、権限、外部I/F、運用上の扱いが揃い、レビューで抜け・矛盾が潰せている
注意点/対策(例):設計書の内容が薄すぎると実装者の解釈が割れてバグが増えるが、逆に細かく書きすぎると作成/レビューで予定通りの生産性が出せずに遅延する。どこまでを設計書の責任範囲にするかを決め、障害になりやすい例外・境界条件(エラー時、タイムアウト、リトライ、権限制約など)を優先して明文化する


開発・単体テスト

目的:設計どおりに実装し、単体レベルで壊れないことを継続的に担保する(V字モデルの対応関係で言うと、左側の「詳細設計」で決めた内容を単体テストで確認する)
成果物(例):ソースコード、単体テスト、自動テスト/静的解析設定、レビュー記録、簡易な運用手順(必要に応じて)
完了の目安(例):レビューと単体テストが運用として回り、主要分岐・例外ケースを含めて再発防止(リグレッションテスト)ができている
注意点/対策(例):レビューが人任せになり品質がぶれる/テストが形式化する。レビュー観点(例外・ログ・境界条件)を固定し、仕様の意図に沿ったテストケースで押さえる


結合テスト

目的:機能間・システム間の連携が正しいことを確認し、「境界」で壊れないことを示す(V字モデルの対応関係で言うと、左側の「基本設計」で決めた内容を結合テストで確認する)
成果物(例):結合テスト計画/仕様、結合マトリクス、スタブ/モック方針と成果物、テスト環境/データ、障害時の確認観点
完了の目安:結合対象が網羅され、タイムアウト/例外/再送など境界条件を含めて主要フローが通る
注意点/対策(例):環境・データ未整備で遅延。開始条件(Ready条件)を明文化し、外部連携は早期に疎通確認する(代替手段としてスタブ/モックも用意する)


総合テスト

目的:業務として成立すること、非機能(性能・セキュリティ・運用性)が満たせることを確認する(V字モデルの対応関係で言うと、左側の「要件定義」で整理した要件を総合テストで確認する)
成果物(例):総合テスト計画/シナリオ、性能試験結果、セキュリティ観点の確認結果、運用リハ(監視/障害対応)
完了の目安:致命的不具合が収束し、受入に向けた“判断材料”が揃っている
注意点/対策(例):しわ寄せで期間が削られる。優先度(重要業務・高リスク)を先にテストし、性能/セキュリティなど後戻りが大きい項目は早めに当てる


UAT(ユーザー受入テスト)

目的:利用者が「業務で使える」と判断できる状態にし、最終合意を取る(V字モデルの対応関係で言うと、左側の「要求定義」の受入基準に対して最終確認を行う)
成果物(例):受入基準(合否/残課題の扱い)、UATシナリオ、教育資料、運用導線、問い合わせ/支援体制
完了の目安:合否判断と移行判断ができ、残課題の扱い(次リリース/運用回避等)が合意できている
注意点/対策(例):業務側の稼働不足で形骸化。UAT稼働を計画に織り込み、事前にデータ/手順/問い合わせ導線を準備する(確認が浅いまま“形式的に合格”にならないようにする)


まとめ:工程定義は「プロジェクトの設計図」

工程を一通り知るだけでも意味がありますが、本当に大切なのは プロジェクトの特徴(目的・制約・リスク・体制など)を反映して、最適な進め方を工程定義として具体化すること です。プロジェクトは一つとして同じものはありません。

  • どの工程を、どこまでやるか(範囲/責任分界)
  • 各工程で何を出すか(成果物/粒度)
  • 何をもって「次に進める」と判断するか(完了条件/レビュー/合意者)
  • 変更が起きたときに、どう判断して反映するか(変更管理)

この枠組みを精緻化出来ると、見積り・スケジュール・品質のブレが一気に減ります。
